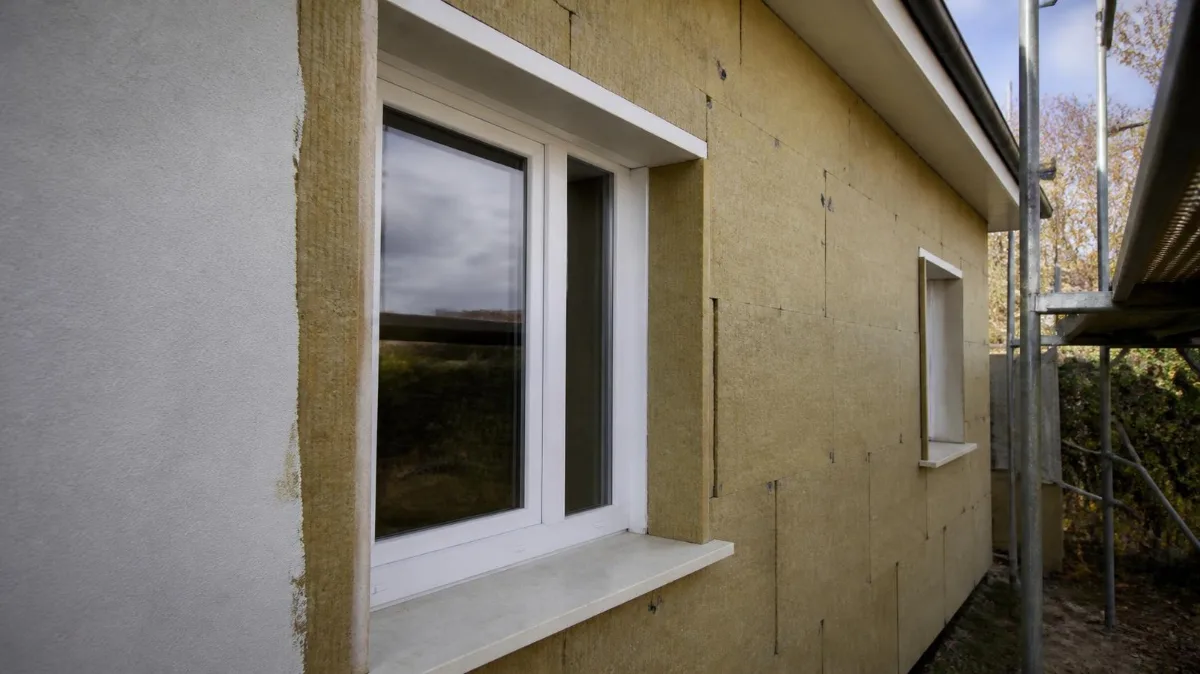

ITE 2026 : changer les fenêtres avant ou après l'isolant ?
Les deux en même temps. Si vous prévoyez une isolation thermique par l'extérieur et le remplacement de vos fenêtres, les deux lots doivent être traités dans la même opération, pas à deux ans d'écart. L'isolation thermique par l'extérieur (ITE) consiste à poser l'isolant sur la face extérieure des murs porteurs, puis à le recouvrir d'un enduit ou d'un bardage : la menuiserie se retrouve donc au fond d'une embrasure plus profonde qu'avant. Dans son rapport de retour d'expérience « ITE en rénovation : 12 enseignements à connaître », publié en 2021, l'Agence qualité construction (AQC) consacre trois de ses douze enseignements à cette jonction. Et depuis le 1er septembre 2026, le financement pousse exactement dans le même sens.

- L'AQC recommande, dans son rapport REX de 2021, de prépositionner la menuiserie au nu extérieur, dans le plan de l'isolant — ce qui suppose de la poser pendant le chantier d'ITE, pas avant ni après.
- Quand la fenêtre reste au nu intérieur, l'AQC préconise un retour d'isolant d'au moins 40 mm dans le tableau ; en dessous, elle renvoie à un isolant type aérogel de silice avec 25 mm de recouvrement du dormant.
- Les coffres de volets roulants sont le point d'arrêt le plus fréquent de l'isolant, parce qu'ils n'ont pas été remplacés « pour des raisons budgétaires » (AQC, 2021).
- Côté argent : murs et fenêtres ne sont plus aidés isolément par MaPrimeRénov' en 2026 ; ensemble, ils forment les deux gestes d'isolation qu'exige la rénovation d'ampleur (economie.gouv.fr, page du 2 septembre 2026).
Trois calendriers possibles, un seul sans reprise
Un seul des trois ordres de passage ne produit ni pont thermique ni reprise de finition : poser les menuiseries pendant le chantier d'ITE. L'Agence qualité construction l'écrit dans son enseignement n° 5 du rapport REX « ITE en rénovation » (2021) : il faut « prépositionner les menuiseries au nu extérieur de l'ITE », à l'aide d'un précadre ou de pattes-équerres. Les deux autres calendriers restent possibles, mais chacun laisse une facture technique derrière lui.
| Calendrier | Ce qui se passe sur le mur | Ce que ça laisse derrière |
|---|---|---|
| Fenêtres posées avant l'ITE, sans la prévoir | Menuiserie neuve calée au nu intérieur ou en applique intérieure | Tableaux plus faibles que la partie courante, retour d'isolant limité par la largeur du dormant |
| Fenêtres et ITE dans la même opération | Menuiserie prépositionnée au nu extérieur, dans le plan de l'isolant (précadre ou pattes-équerres) | Isolant continu de la façade au dormant ; un seul échafaudage, un seul lot d'enduit |
| Fenêtres posées après l'ITE | Pose en tunnel au nu extérieur de l'isolant, ou découpe de l'enduit existant | Reprise d'enduit autour de chaque baie, nouvelle bavette d'appui, second échafaudage |
Source : AQC, rapport REX « ITE en rénovation : 12 enseignements à connaître », enseignements n° 4 et 5, 2021.
Le premier cas est le plus courant, parce que le remplacement des fenêtres se décide souvent seul, à la faveur d'une fuite d'air ou d'un démarchage. Si l'isolation extérieure arrive deux ans plus tard, la menuiserie est déjà figée au mauvais endroit : la rattraper suppose soit de la redéposer, soit d'accepter un tableau moins isolé que le reste du mur.
Deux minutes suffisent pour savoir quelles aides s'appliquent à vos murs et à vos menuiseries en 2026, selon votre classe DPE et vos revenus.
Ce que l'AQC a relevé sur les chantiers visités
Sur douze enseignements tirés de ses visites de chantiers d'ITE en rénovation, l'AQC en consacre trois à la jonction avec les menuiseries : la continuité de l'isolation entre la fenêtre existante et l'ITE (n° 4), la position de la menuiserie (n° 5) et l'interface avec les coffres de volets roulants (n° 6). Le rapport précise qu'il s'agit d'un retour partiel, sur un échantillon d'opérations visitées, et qu'« aucune extrapolation statistique ne peut être réalisée » — ce sont des constats de terrain, pas des fréquences nationales.
- Les tableaux oubliés. Quand les retours d'isolation dans l'embrasure ne sont pas réalisés, le tableau devient le point faible thermique de la façade. L'AQC recommande un isolant d'au moins 40 mm ; si l'épaisseur disponible est inférieure, elle renvoie à un isolant très performant, de type aérogel de silice, avec un recouvrement du dormant de 25 mm.
- La menuiserie au mauvais nu. Des fenêtres neuves posées en applique intérieure laissent un tableau thermiquement plus faible que la partie courante. L'AQC cite aussi deux effets moins attendus : un apport de lumière naturelle réduit — l'embrasure s'épaissit de l'épaisseur de l'isolant — et des bavettes d'appui plus larges, avec un risque accru de défaut d'étanchéité à l'eau.
- Le coffre de volet roulant. C'est là que l'isolant s'arrête le plus souvent, parce que les caissons existants n'ont pas été remplacés, note l'AQC, « pour des raisons budgétaires ». Les parades qu'elle liste : poser le coffre en applique de baie après l'ITE, isoler l'intérieur du caisson s'il est démontable, et fixer les volets au nu extérieur de l'isolant.
- L'enduit collé au dormant. Le rapport insiste sur la désolidarisation de l'enduit et de la menuiserie — mousse imprégnée précomprimée, mastic sur fond de joint ou profilé souple — faute de quoi la fissuration se concentre à l'angle de la baie.
Changer les fenêtres après l'ITE : les postes qui s'ajoutent
Techniquement, c'est faisable : l'AQC décrit la pose « en tunnel au nu extérieur » comme la solution quand l'ITE est déjà réalisée. Financièrement, l'opération supporte des postes qui n'existent pas dans un chantier couplé — et dont aucun n'apparaît sur un devis de remplacement de fenêtres standard.
| Poste | Chantier couplé | Fenêtres après l'ITE |
|---|---|---|
| Échafaudage | Monté une fois pour les deux lots | Remonté une seconde fois |
| Finition autour de la baie | Incluse dans l'enduit général | Découpe puis reprise d'enduit baie par baie |
| Bavette d'appui | Dimensionnée d'emblée pour l'épaisseur finale | À remplacer, l'ancienne ne couvre plus l'isolant |
| Calfeutrement | Traité en continu avec l'ITE | Reprise d'étanchéité à l'eau et à l'air sur chaque baie |
| Main-d'œuvre de pose | 150 à 300 € par fenêtre (guide des prix Travaux.com, 2026) | Même base, majorée des reprises ci-dessus |
Postes de chantier d'après l'AQC (rapport REX ITE, 2021) ; fourchette de main-d'œuvre : guide des prix Travaux.com, édition 2026. Le total exact dépend du nombre de baies : faites-le chiffrer ligne par ligne.
L'ordre de grandeur du chantier principal donne la mesure de l'enjeu : selon le guide des prix de Quelle Énergie mis à jour pour 2026, une ITE revient à 120 à 220 €/m² sous enduit et 180 à 270 €/m² sous bardage, main-d'œuvre comprise (40 à 60 €/m² à elle seule). Multiplier les reprises ponctuelles sur une façade déjà finie est le meilleur moyen de faire dériver ce budget. Nos sept lignes qui manquent dans les devis d'ITE détaillent les autres postes qui disparaissent des estimations.
Recevez une étude gratuite qui chiffre ensemble l'isolation de vos murs et le remplacement de vos menuiseries.
Depuis septembre 2026, le financement impose le même calendrier
Aucun des deux travaux n'est plus aidé seul par MaPrimeRénov' : l'isolation des murs est sortie du parcours par geste au 1er janvier 2026, les menuiseries au 1er septembre 2026. La seule porte MaPrimeRénov' encore ouverte est la rénovation d'ampleur — et celle-ci exige, selon la page officielle d'economie.gouv.fr écrite le 2 septembre 2026, un gain d'au moins deux classes au DPE et au moins deux gestes d'isolation. Murs plus fenêtres, c'est exactement deux.
| Profil de revenus | Prise en charge des travaux | Plafond, gain de 2 classes | Plafond, gain de 3 classes | Écrêtement (aides totales / TTC) |
|---|---|---|---|---|
| Bleu (très modestes) | 80 % | 30 000 € HT | 40 000 € HT | 100 % |
| Jaune (modestes) | 60 % | 30 000 € HT | 40 000 € HT | 90 % |
| Violet (intermédiaires) | 45 % | 30 000 € HT | 40 000 € HT | 80 % |
| Rose (supérieurs) | 10 % | 30 000 € HT | 40 000 € HT | 50 % |
Barème MaPrimeRénov' rénovation d'ampleur, page economie.gouv.fr écrite le 2 septembre 2026. Logement de plus de 15 ans, résidence principale, classé E, F ou G avant travaux ; Mon Accompagnateur Rénov' obligatoire ; depuis le 1er septembre 2026, un chauffage gaz ou fioul ne peut plus être conservé en maison individuelle.
Les certificats d'économies d'énergie (CEE) restent cumulables et ne dépendent, eux, ni de la classe DPE ni d'un parcours. La fiche BAR-EN-102 « Isolation des murs », publiée par l'ADEME dans son calculateur CEE (version A14.1), impose une résistance thermique R ≥ 3,7 m².K/W — soit environ 12 à 18 cm d'isolant selon le matériau, d'après le guide Quelle Énergie 2026 — et fixe le forfait à 3 800 kWh cumac/m² en zone H1 pour un logement chauffé au combustible, 3 100 en H2 et 2 100 en H3. Pour 100 m² de murs en zone H1, cela représente 380 000 kWh cumac ; la valorisation étant négociée avec l'obligé, comptez une prime de l'ordre de 2 300 à 3 400 € selon le prix du MWh cumac du moment.
Classe DPE, revenus, surface de murs : le simulateur assemble les aides mobilisables pour votre maison en 2026.
Le déroulé d'un chantier couplé, étape par étape
Un chantier qui traite murs et fenêtres ensemble suit un ordre précis, imposé autant par l'Anah que par la pose. Voici la séquence, de la première visite au solde.
- Rendez-vous gratuit avec un conseiller France Rénov' — obligatoire avant tout dépôt de dossier en rénovation d'ampleur.
- Audit énergétique réalisé par Mon Accompagnateur Rénov', qui fixe le scénario de travaux et le gain de classes visé. Sa prise en charge va de 20 % à 100 % selon le profil de revenus, dans la limite de 2 000 €, précise economie.gouv.fr (page du 2 septembre 2026).
- Devis d'entreprises RGE, murs et menuiseries sur la même opération, avec la position de la fenêtre explicitement décrite : au nu extérieur, précadre ou pattes-équerres.
- Dépôt du dossier sur france-renov.gouv.fr, puis attente de l'accord de l'Anah : les travaux ne doivent pas commencer avant.
- Chantier : échafaudage, dépose des anciennes menuiseries, pose des précadres, isolant, calage des fenêtres dans le plan de l'isolant, traitement des tableaux et des coffres de volets, puis enduit ou bardage.
- Audit après travaux, envoi des factures, versement de l'aide. Le délai pour achever les travaux est de cinq ans à compter de la décision — un an si une avance a été versée.
Un point de vigilance à l'étape 3 : la classe DPE conditionne l'accès même au parcours. Si votre logement est classé A à D, la rénovation d'ampleur vous est fermée et le calendrier change complètement — c'est ce que nous détaillons dans ce que la classe DPE décide depuis septembre 2026.
Questions fréquentes
Faut-il changer les fenêtres avant ou après une isolation extérieure ?
Ni avant ni après : pendant. L'Agence qualité construction recommande, dans son rapport REX « ITE en rénovation » de 2021, de prépositionner les menuiseries au nu extérieur, dans le plan de l'isolant, à l'aide d'un précadre ou de pattes-équerres. Cela n'est possible que si les deux lots sont traités dans la même opération. Changer les fenêtres après coup oblige à poser en tunnel ou à découper l'enduit, puis à reprendre la finition autour de chaque baie.
Peut-on garder ses fenêtres actuelles et faire quand même une ITE ?
Oui, à deux conditions posées par l'AQC dans son rapport de 2021 : la menuiserie doit être en bon état et son dormant assez large pour recevoir le retour d'isolant dans le tableau. L'agence préconise au moins 40 mm d'isolant dans l'embrasure, ou un isolant très performant de type aérogel de silice recouvrant le dormant de 25 mm quand l'épaisseur manque. Si le dormant est trop étroit, le tableau restera le point faible thermique de la façade.
L'ITE oblige-t-elle à déplacer les volets ?
Dans la plupart des cas, oui. L'isolant épaissit la façade de 12 à 18 cm environ pour atteindre le R ≥ 3,7 m².K/W exigé par la fiche CEE BAR-EN-102 de l'ADEME, si bien que des volets fixés sur l'ancien mur se retrouvent en retrait. L'AQC recommande de fixer les volets au nu extérieur de l'ITE et, pour les volets roulants, de poser le coffre en applique de baie après l'isolation ou d'isoler l'intérieur du caisson s'il est démontable.
Les fenêtres comptent-elles comme un geste d'isolation pour MaPrimeRénov' en 2026 ?
Oui, mais uniquement dans le parcours rénovation d'ampleur. Depuis le 1er septembre 2026, les menuiseries ne sont plus financées en geste isolé, et l'isolation des murs en est sortie dès le 1er janvier 2026. En rénovation d'ampleur, la page d'economie.gouv.fr écrite le 2 septembre 2026 exige au moins deux gestes d'isolation et un gain d'au moins deux classes au DPE : murs plus fenêtres satisfont cette condition, avec une prise en charge de 10 à 80 % des travaux selon les revenus, dans la limite de 30 000 € HT pour un gain de deux classes.
